Trạm xử lý nước thải tập trung Khu công nghiệp Phú Nghĩa (huyện Chương Mỹ, Hà Nội) do Công ty Cổ phần Tập đoàn Phú Mỹ làm chủ đầu tư, phục vụ KCN 170 ha. Tổng công suất phê duyệt 3.500 m³/ngày đêm. SWATER KANKYO là nhà thầu thi công giai đoạn I — công suất 2.500 m³/ngày đêm, bao gồm thi công xây dựng, cung cấp thiết bị, lắp đặt cơ – điện – tự động hóa và vận hành thử nghiệm bàn giao. Nhà máy chính thức đi vào vận hành thử nghiệm từ ngày 01/5/2026. Giai đoạn II công suất bổ sung 1.000 m³/ngày đêm hiện chưa triển khai thi công. Đây là một trong những công trình tiêu biểu thể hiện năng lực thi công trạm XLNT cấp KCN của SWATER.
Tổng quan dự án
- Loại công trình: Trạm xử lý nước thải công nghiệp tập trung
- Vị trí: KCN Phú Nghĩa, xã Phú Nghĩa, huyện Chương Mỹ, TP. Hà Nội
- Chủ đầu tư: Công ty Cổ phần Tập đoàn Phú Mỹ (Phu My Group)
- Công suất tổng phê duyệt: 3.500 m³/ngày đêm
- SWATER thi công giai đoạn I: 2.500 m³/ngày đêm
- Giai đoạn II bổ sung: 1.000 m³/ngày đêm — chưa triển khai thi công
- Quy chuẩn xả thải: QCVN 40:2011/BTNMT (cột A khi ra nguồn tiếp nhận)
- Phạm vi SWATER: nhà thầu thi công — xây dựng, cung cấp thiết bị, lắp đặt cơ – điện – tự động hóa, chạy thử & bàn giao vận hành
- Mốc tiến độ: bắt đầu vận hành thử nghiệm từ 01/5/2026
Phạm vi thi công của SWATER

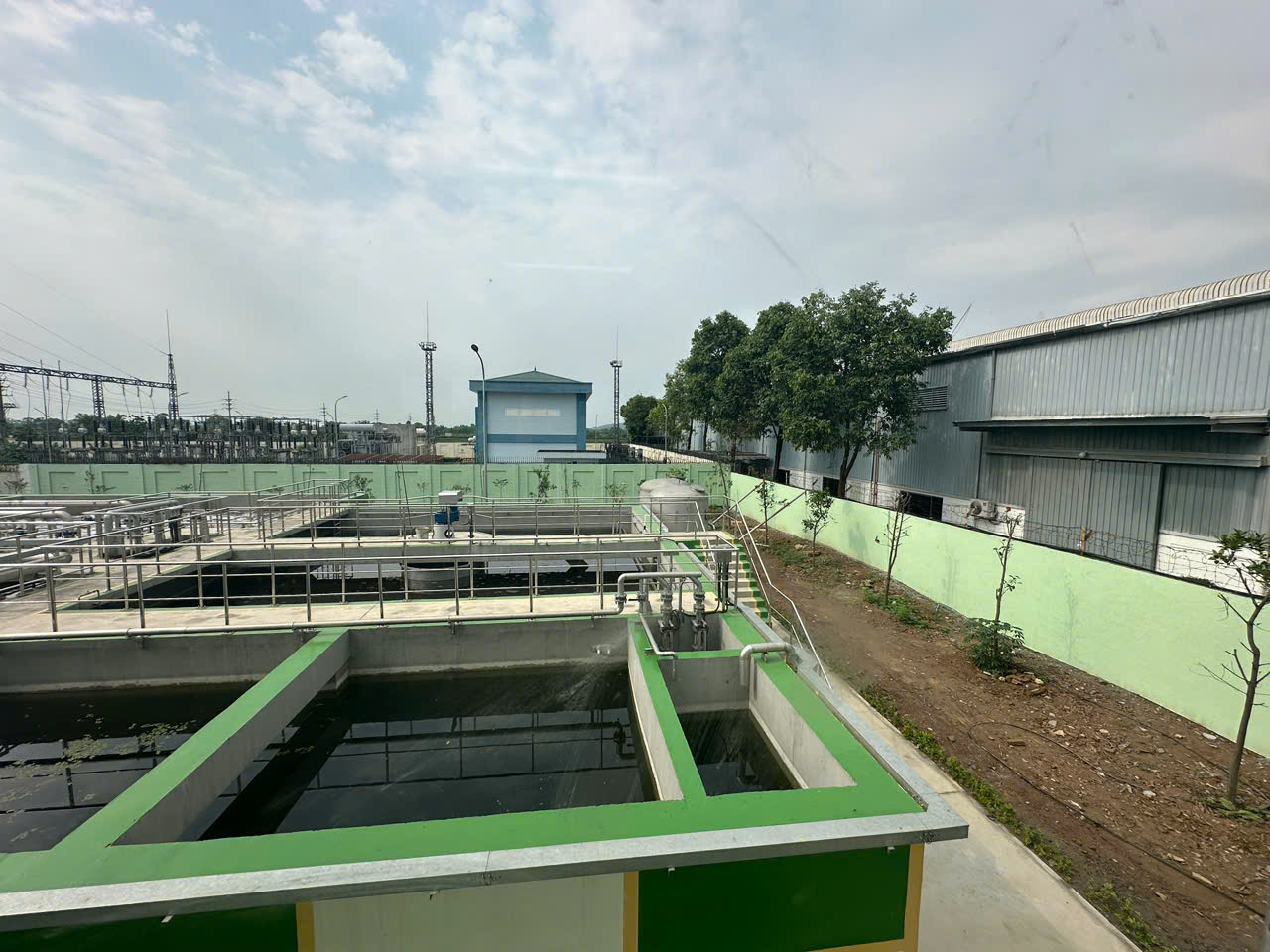

- Phần xây dựng: nhà điều hành 2 tầng (phòng SCADA, phòng tủ điện, phòng vận hành), cụm bể BTCT (điều hòa / hóa lý / sinh học / lắng / khử trùng / chứa bùn), nhà đặt máy ép bùn, hệ thống thoát nước nội bộ & sân đường nội bộ
- Cung cấp thiết bị công nghệ: bơm chìm nước thải, bơm bùn, máy thổi khí (root blower), máy khuấy, máy ép bùn khung bản, hệ định lượng hóa chất (PAC / Polymer / NaOCl), van & đường ống công nghệ inox 304 / HDPE
- Cơ khí lắp đặt: chế tạo & lắp đặt sàn công tác, lan can inox 304, đường ống cấp khí D200, hệ giàn phân phối khí đáy bể, đầu vào - đầu ra mỗi cụm bể
- Phần điện & tự động hóa: tủ MCC + tủ phụ tải + tủ PLC + tủ định lượng hóa chất, hệ SCADA Siemens (mục bên dưới)
- Vận hành thử nghiệm & bàn giao: chạy thử không tải, chạy thử có tải, nuôi cấy bùn vi sinh, lấy mẫu phân tích đạt QCVN 40:2011/BTNMT cột A, đào tạo đội vận hành chủ đầu tư trước khi bàn giao
Công nghệ xử lý
Đây là trạm XLNT KCN đa ngành (dệt may, cơ khí, điện tử, thực phẩm…) nên dây chuyền kết hợp xử lý hóa lý + sinh học, đảm bảo COD/BOD/N tổng/coliform đạt chuẩn loại A:
- Bể gom + tách rác cơ khí, tách dầu mỡ
- Bể điều hòa lưu lượng & chất lượng (sục khí khuấy đều)
- Cụm hóa lý: keo tụ (PAC) + tạo bông (Polymer) + lắng sơ cấp

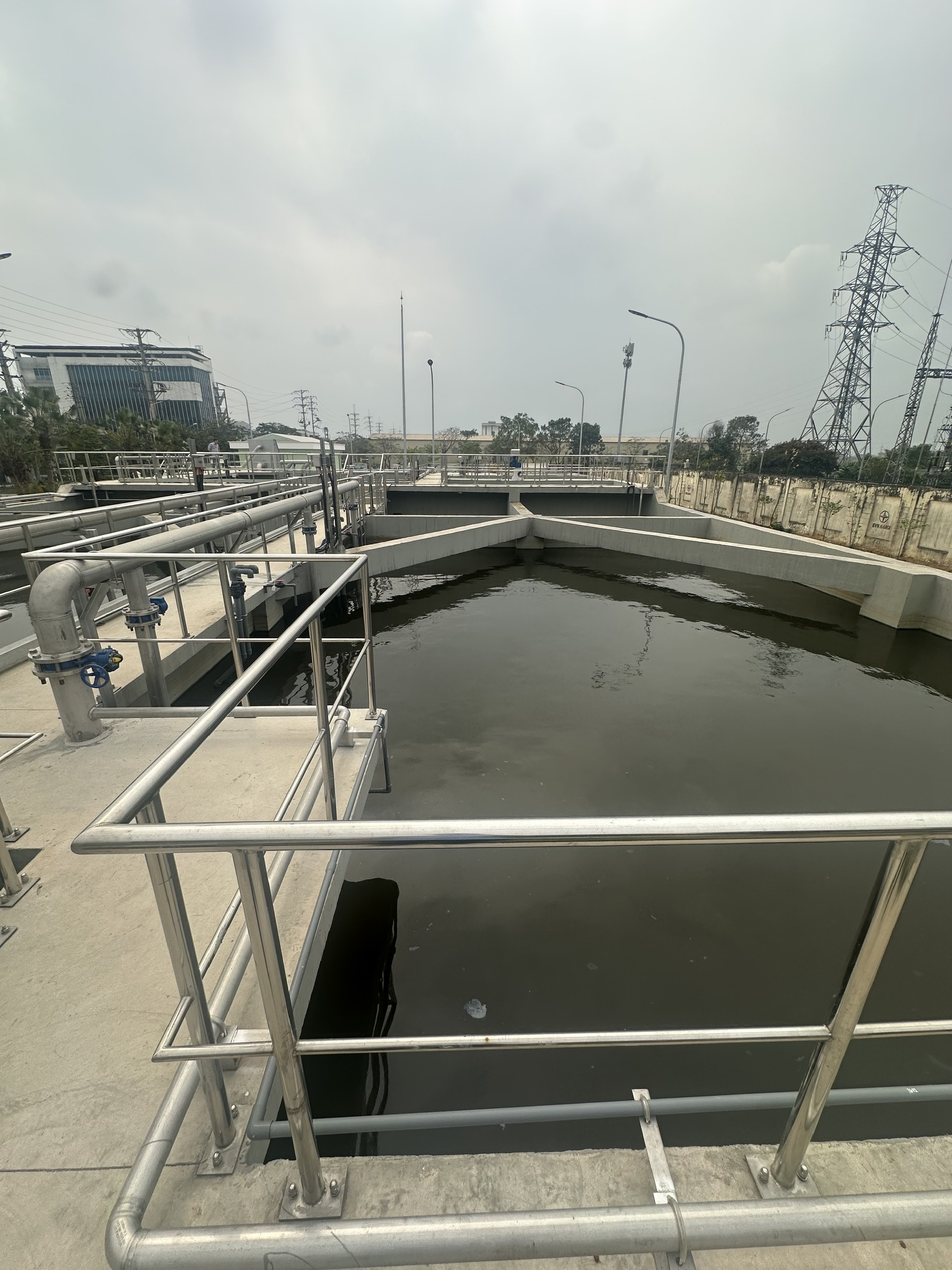

- Cụm sinh học: Anoxic + Aerotank (xử lý hiếu khí kết hợp khử Nitrate)
- Bể lắng thứ cấp + khử trùng Chlorine
- Tuyến bùn: cô đặc + máy ép bùn khung bản
Hệ SCADA Siemens
SWATER thi công lắp đặt & cấu hình hệ SCADA tập trung theo hồ sơ thiết kế của chủ đầu tư — quy mô 128 thiết bị động lực, 527 điểm I/O, kiến trúc 4 macro chuẩn (motor / valve / sensor / VFD):
- 1 PLC chính Siemens S7-1515-2 PN tại phòng điều khiển trung tâm
- 3 Remote IO Siemens ET 200SP đặt tại 3 cụm: tiền xử lý / sinh học / xử lý bùn
- HMI 22" WinCC Comfort tại trạm + Server WinCC RT Pro tại văn phòng KCN
- Profinet ring kết nối PLC ↔ Remote IO ↔ HMI, dự phòng cáp đứt
- Báo cáo tự động Excel/PDF theo ca, gửi email vận hành mỗi 8 giờ
- Tích hợp OPC-UA đẩy dữ liệu lên hệ giám sát môi trường tự động (kết nối Sở TN&MT theo Thông tư 10/2021/TT-BTNMT)
Tủ điện công nghệ
Toàn bộ tủ điện do SWATER chế tạo tại nhà máy theo hồ sơ EPLAN P8 do tư vấn thiết kế cấp, kiểm định IEC 61439, IP54:
- 1 tủ MCC chính 400A — Schneider ACB + dãy MCCB
- 3 tủ phụ tải pretreatment / sinh học / xử lý bùn
- VFD ABB ACS580 cho máy thổi khí, bơm chìm chính, bơm bùn
- Tủ điều khiển PLC riêng, IP54, có UPS APC 10 kVA backup ≥30 phút cho PLC + HMI
- Tủ liều lượng hóa chất (PAC, Polymer, NaOCl) có khoá liên động an toàn

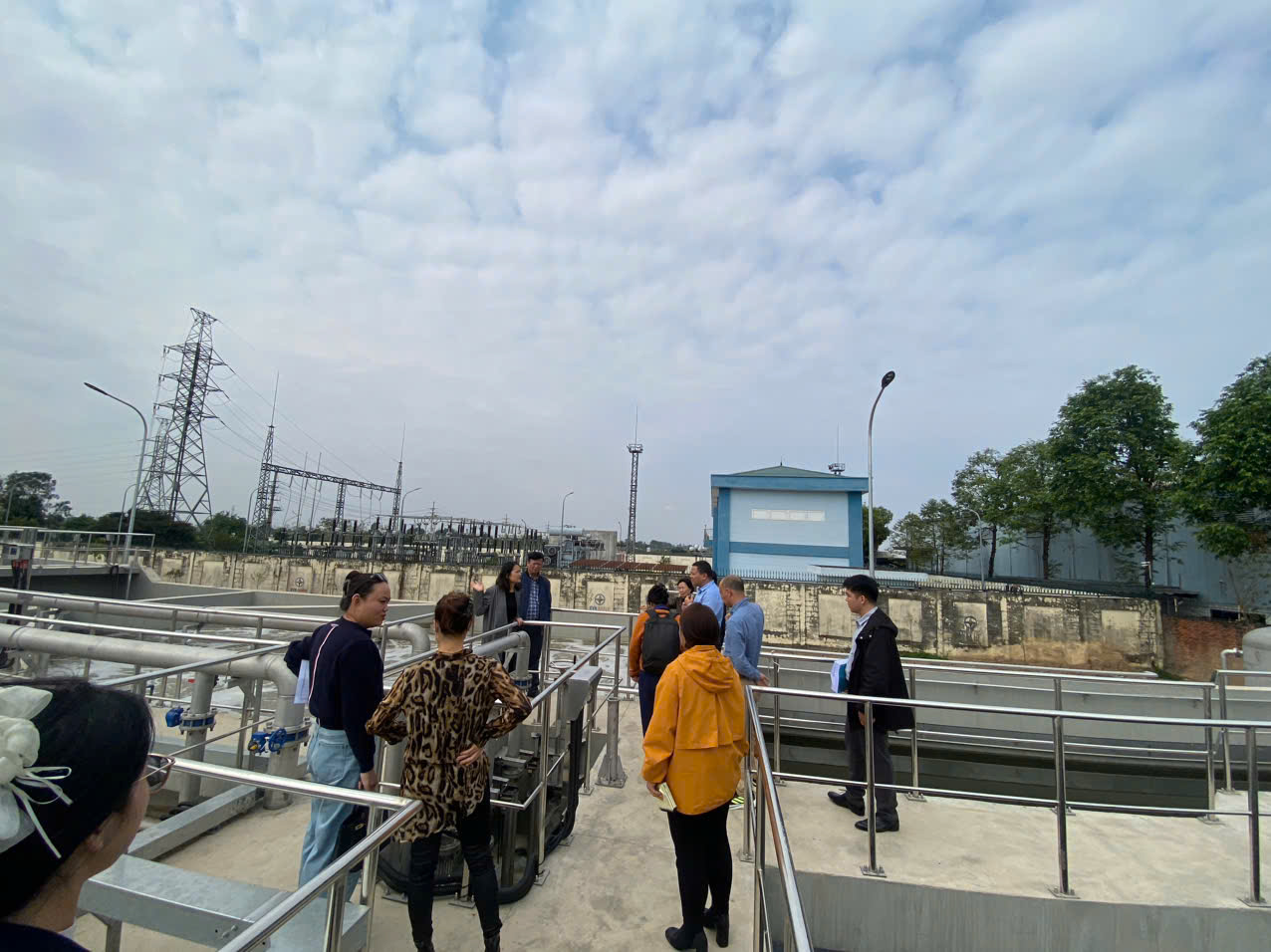

Tiến độ & vận hành thử nghiệm

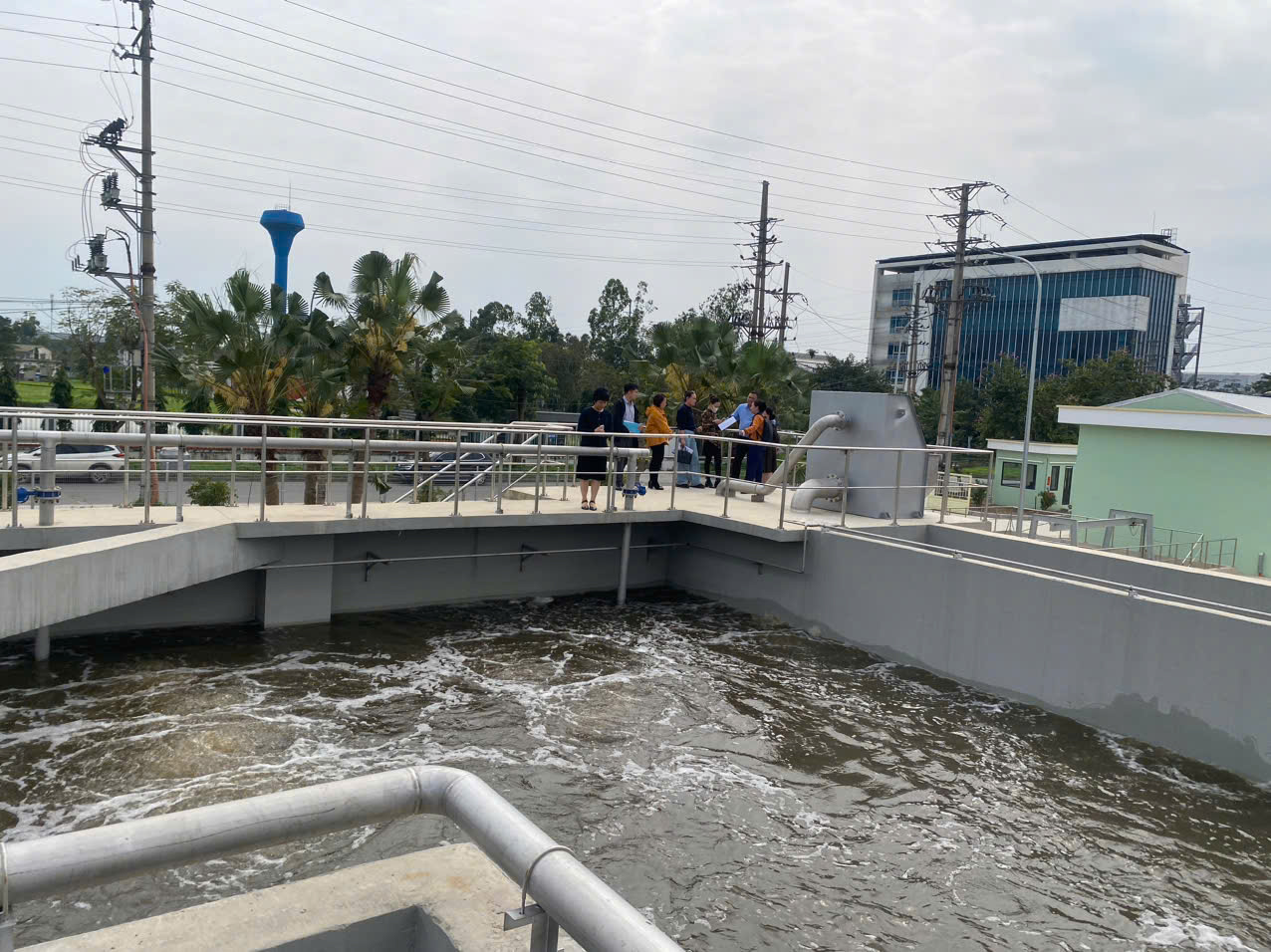

- Bắt đầu vận hành thử nghiệm từ 01/5/2026 — giai đoạn nuôi cấy bùn vi sinh, hiệu chỉnh thông số công nghệ & tự động hóa
- Mục tiêu chất lượng nước đầu ra: đạt QCVN 40:2011/BTNMT cột A — đáp ứng yêu cầu xả thải của KCN kiểu mẫu Hà Nội
- Đào tạo & chuyển giao kỹ thuật cho đội vận hành chủ đầu tư song song quá trình chạy thử
- Phú Nghĩa là công trình tham chiếu của SWATER cho các gói thầu thi công trạm XLNT KCN tiếp theo
Cần nhà thầu thi công WWTP cho KCN của bạn?
SWATER nhận thi công trạm xử lý nước thải tập trung KCN/KCX công suất 1.000–20.000 m³/ngày: xây dựng, cung cấp thiết bị, lắp đặt cơ – điện – tự động hóa, chế tạo tủ điện và chạy thử nghiệm. Mời quý khách liên hệ tham quan thực tế tại Phú Nghĩa hoặc trao đổi dự án mới.
Hotline Mr. EAC: 0904 893 678 · VP: Biệt thự 15 TT5B, Linh Đàm, Hoàng Liệt, Hà Nội
